Obres d’estiu per renovar i reforçar la xarxa elèctrica de Barcelona | electricitat, Endesa, energia, llum
Imatge de l'autor/a
Emma Monrós Rosell
Escolta aquesta notícia

Endesa aprofita els mesos d’estiu per avançar en les obres que han d’ajudar a reforçar la xarxa elèctrica de Barcelona. Durant tot el 2026 —i segons el Pla de ciutat coordinat amb l’Ajuntament— s’hauran d’haver completat 248 actuacions a la via pública, i la companyia aprofita aquests mesos per prémer l’accelerador.

Es tracta d’obres relacionades amb el manteniment, el reforç de la xarxa, les noves connexions i la digitalització, uns treballs que —diu la companyia— “han de preparar la xarxa per al futur”. Sobretot, tenint en compte l’electrificació creixent de l’economia i la integració de noves fonts d’energia renovable. També han d’ajudar a fer front als pics de demanda de l’estiu per l’ús intensiu de, per exemple, els aires condicionats.

Menys actuacions a les zones més massificades

Les tasques arribaran als deu districtes de Barcelona però es concentraran a Sant Martí, Nou Barris, Ciutat Vella i Sants-Montjuïc. Ara bé, admeten que durant l’estiu eviten fer grans treballs a les zones amb més concentració de turistes. El responsable de la Unitat Territorial d’Endesa a Barcelona, Marcos Lalueza, explica que temps enrere no hi havia tants visitants i es feien més obres durant l’estiu. “Però aquesta circumstància ha canviat i a zones com Ciutat Vella i el Born ja no podem treballar a l’estiu. Per això ens centrem en altres zones, on el ciutadà sí que marxa, on tindrem un impacte menor“, assenyala.

Obres d’estiu per renovar i reforçar la xarxa elèctrica de Barcelona | electricitat, Endesa, energia, llum

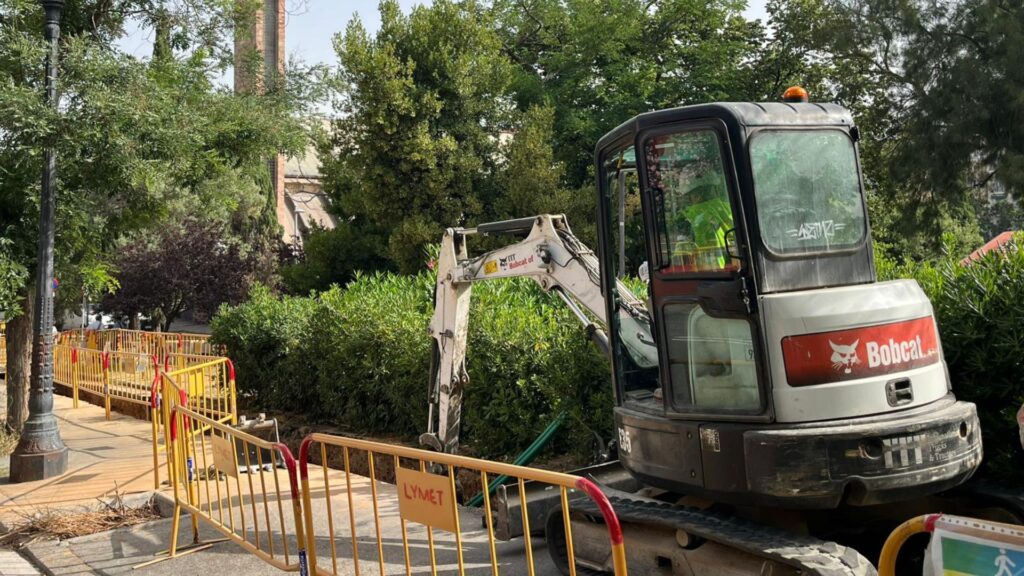

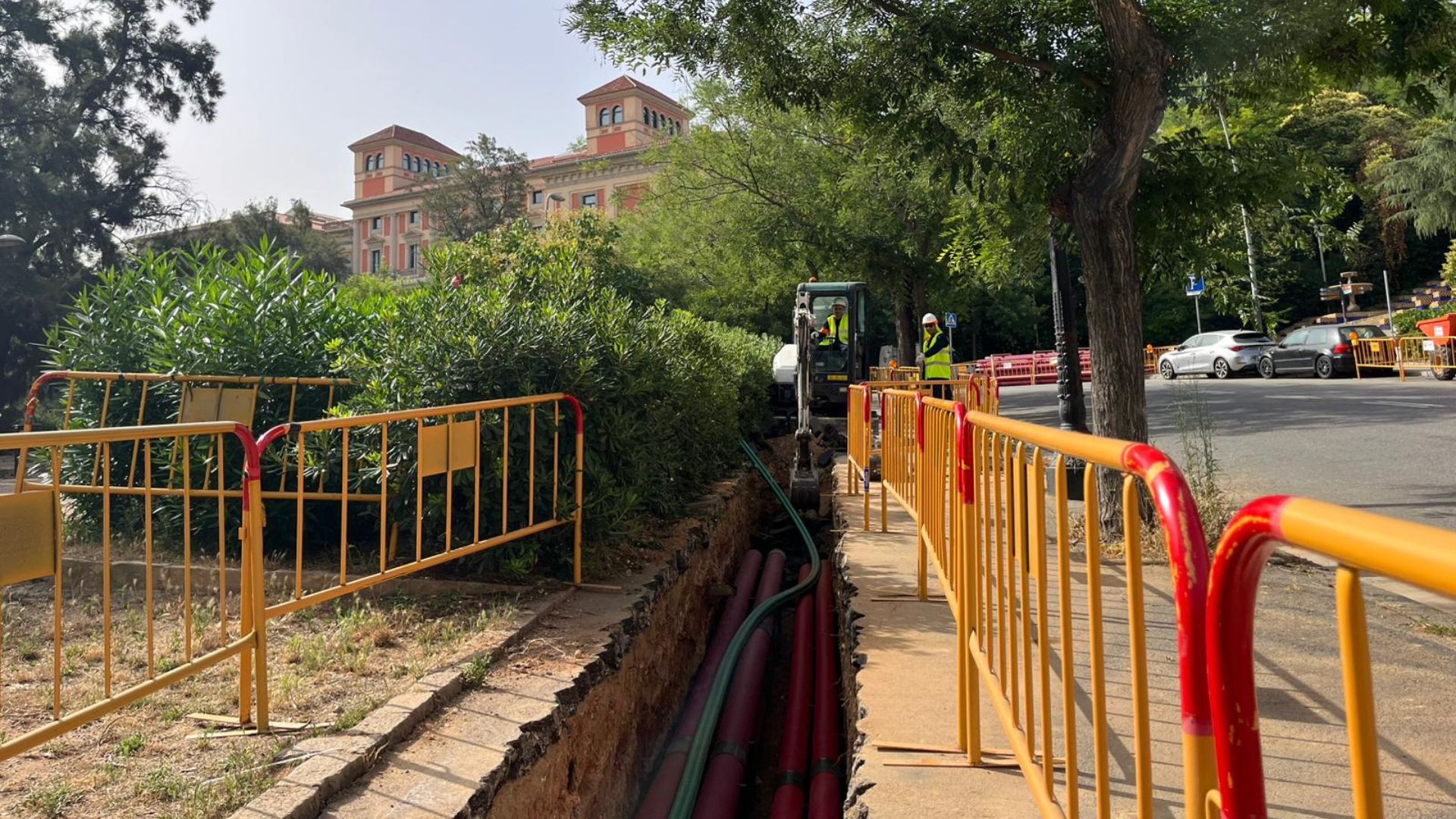

Un exemple d’aquestes obres a Barcelona es troba a Montjuïc, al carrer de la Guàrdia Urbana. Aquí es treballarà fins a mitjans de juliol per “millorar la fiabilitat i la capacitat de la xarxa“, explica Sergi Serramià, responsable del districte Sants-Montjuïc d’Endesa. En aquest emplaçament, a més, també s’actua tenint en compte que la capacitat elèctrica de la zona haurà d’augmentar per alimentar la Fira de Barcelona, que també està pendent d’unes obres.

Sistemes de telecontrol i sensors per digitalitzar la xarxa

Bona part dels esforços d’Endesa van dirigits a potenciar la digitalització de la xarxa. Es tracta d’un procés per instal·lar sistemes de telecontrol i sensors que permeten recopilar dades en temps real i maniobrar la xarxa a distància. Segons la companyia, això permet agilitzar la resposta en cas d’avaria i, per tant, reduir els talls de llum.

Aquest 2026 la inversió per als treballs del Pla Ciutat s’ha elevat fins als 62,37 milions d’euros, una dada que és dues vegades superior a la de fa sis anys. Endesa també destaca que això es combina amb un “reforç continu de la xarxa” per preparar millor el sistema per a moments de “màxima exigència” com ara l’estiu.
